项目编码 -亚博电竞网
项目编码是指分部分项工程和措施项目清单名称的阿拉伯数字标识。
项目编码的设置
工程量清单的项目编码,应采用前十二位阿拉伯数字表示,一至九位应按《房屋建筑与装饰工程工程量计算规范》gb50854-2013附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。
分部分项工程量清单项目编码以五级编码设置,各级编码设置如下:
①第一级分两位(ー、二位),表示工程分类顺序码:01-房屋建筑与装饰工程;02-仿古建筑工程;03-通用安装工程;04-市政工程;05-园林绿化工程;06-矿山工程;07-构筑物工程;08-城市轨道交通工程;09-爆破工程。以后进入国标的专业工程代码依此类推。
②第二级分两位(三、四位),表示专业工程顺序码。
③第三级分两位(五、六位),表示分部工程顺序码。
④第四级分三位(七、八、九位),表示分项工程项目顺序码。

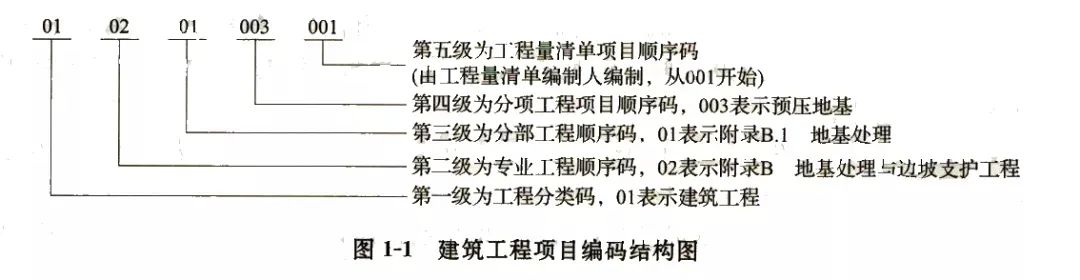

⑤第五级分三位(十、十ー、十ニ位),表示工程量清单项目顺序码。建筑工程项目编码结构如图1-1所示。
当同一标段(或合同段)的一份工程量清单中含有多个单位工程且工程量清单是以单位工程为编制对象时,在编制工程量清单时应特别注意对项目编码十至十二位的设置不得有重码的规定。例如,一个标段(或合同段)的工程量清单中含有3个单位工程,每一单位工程中都有项目特征相同的实心砖墙砌体项目,在工程量清单中又需反映3个不同单位工程的实心砖墙砌体工程量时,则第一个单位工程的实心砖墙砌体的项目编码应为010401003001,第二个单位工程的实心砖墙砌体的项目编码应为010401003002,第三个单位工程的实心砖墙砌体的项目编码应为010401003003,并分别列出各单位工程实心砖墙的工程量。
项目编码相关术语解释
1、分项工程
分项工程是指分部工程的组成部分,是施工图预算中最基本的计算单位。它是按照不同的施工方法、不同材料的不同规格等,将分部工程进一步划分的。例如,钢筋混凝土分部工程,可分为捣制和预制两种分项工程;预制楼板工程,可分为乎板、空心板、槽型板等分项工程;砖墙分部工程,可分为眠墙实心墙)、空心墙、内墙、外墙、一砖厚墙,一砖半厚墙等分项工程。
2、措施项目
措施项目是指为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。措施项目费用的发生与使用时间、施工方法或者两个以上的工序相关。有些是不能计量的项目,如绿色施工安全防护措施费、夜间施工、冬雨季施工等,按相关费率计算;有些是可以计量的项目,如脚手架工程、混凝土模板及支架、垂直运输等,根据工程实际情况列项计算工程量。
3、工程量清单
工程量清单是指建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。
